उर्जा

तल्लो मोदीखोलाबाट असार पहिलो सातादेखि परीक्षण उत्पादन

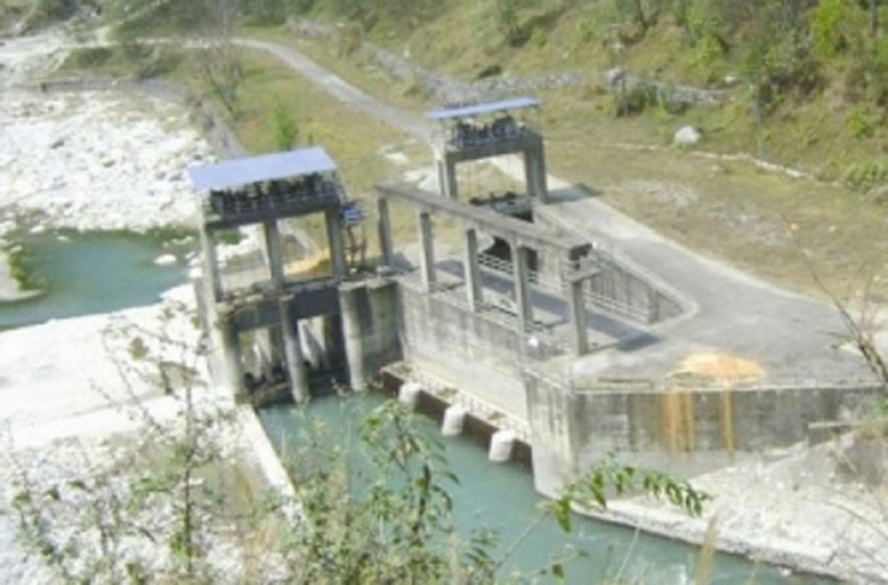

पर्वत । पर्वतमा निर्माणाधीन २० मेगावाट क्षमताको तल्लो मोदी जलजविद्युत् आयोनाको उत्पादन मिति फेरि पनि लम्बिएको छ । वैशाखभित्रै विद्युत उत्पादन गर्ने बताइएपनि केही प्राविधिक कमजोरीका कारण असार पहिलो साता परीक्षण उत्पादन थाल्ने जनाइएको छ ।उक्त आयोजनाको ग्रिडकनेक्सन र टनेलमा देखिएको समस्याका कारण परीक्षण उत्पादन फेरी असार पहिलो साता पुगेको हो ।

निजी क्षेत्रको मोदी इनर्जी लिमिटेडले निर्माण गरिरहेको टनेल परीक्षणका क्रममा पानी चुहिएका कारण मर्मत भइरहेको छ । वैशाखको अन्तिम साता परीक्षणका लागि टनेलमा पानी पठाउँदा धेरै ठाउँबाट पानी चुहिएपछि मर्मतको काम भइरहेको छ । मर्मतको काम सक्न अझै एक महीना लाग्न सक्ने देखिएको जनाइएको छ । कुश्मा नगरपालिका–७ चुवाको परादीस्थित पावरहाउसदेखि मोदी गाउँपालिकाको पातीचौरसम्म खनिएको चार हजार २०० मिटर लामो टनेलको बीचबीचमा कमजोर भाग भेटिएको थियो ।

मर्मतको काम जेठको तेस्रो साताभित्र सकेर असार पहिलो सातामा परीक्षण उत्पादन गर्ने योजना रहेको आयोजना स्रोतले जनायो । टनेलको पक्की नगरिएको ठाउँमा पानी चुहिएपछि पहुँच मार्ग (अडिट टनेल)बाट पानी बाहिर आएको थियो । साउथ एशिएन लिमिटेडले सुरुङ निर्माणको काम गरेको थियो । अहिले सुरुङमा परीक्षण र मर्मतको काम भइरहेको आयोजना प्रमुख पवनकुमार यादवले बताए । “मर्मत सकिएपछि सबै प्रक्रिया पूरा गरेर परीक्षण उत्पादन थाल्छौँ”, उनले भने, “केही प्राविधिक समस्या देखिएकाले परीक्षण उत्पादन सोचेभन्दा ढिलो शुरु हुने अवस्था आएको हो ।”

यसैगरी पावरहाउसदेखि प्रसारण लाइनमा विद्युत् पठाउने तार छोटो काटिएकाले निर्माणकार्यमा ढिलाइ भएको जनाइएको छ । परादीस्थित पावरहाउस नजिकैबाट मोदीको पारितर्फ रहेको प्रसारण लाइनको टावरमा पठाउने विद्युत्को तार करीब सात मिटर छोटो भएको थियो । आयोजनाले तारको दूरी नाप्ने इञ्जिनीयरको सानो कमजोरीले २० मेगावाटको आयोजनालाई लाखौँ नोक्सान हुने जनाएको छ  । आयोजनाले भित्री र बाहिरी पूर्वाधारको काम सकेपछि पावरहाउसदेखि प्रसारण लाइनसम्म पु¥याउने तार टाँग्ने काम गत फागुन पहिलो साता सक्ने लक्ष्य लिएको थियो ।

विसं २०६९ साउनमा निर्माण शुरु गरिएको सो आयोजनाको उत्पादन लक्ष्य २०७४ असारसम्म थियो । आयोजनाले प्राकृतिक, मानवीयलगायत कारण देखाउँदै यसअघि धेरैपटक उत्पादन मिति सारेको थियो । अघिल्लो असार मसान्तभित्र उत्पादन गर्ने भनिए पनि पूर्वाधारतर्फ काम नसकिएको र टनेलभित्र केही समस्या आउनाका साथै स्थानीयवासीको अवरोध, प्राकृतिक प्रकोपलगायत कारणले ढिलाइ भएको आयोजनाले बताउँदै आएको थियो ।
